(第三版)技術專刊(建材•工法•營建管理•法令)
於都市更新工程中如何提升都市意象形象
以提高土地開發價值收益之探討─以土木工程為例
陳中泱 技師
一、前言
於都市更新建設中,為取得公共設施用地並促進都市整體發展及土地開發,往往以區段徵收方式並引進民間資金參與投資來開發,以區段徵收所得之土地開發收益(包含建築土地、公共設施用地之標售、標租、設定地上權或讓售等之收入),來支付開發成本(包含徵收土地之現金補償、農作及建築改良物之補償與遷移費、土地整理費、公共工程費、貸款利息等),以完全自償甚至有開發盈餘為目標,達到人民、政府及開發商三贏之境界,即(1)人民有優質都市新環境、人口聚集工商業繁榮。(2)政府不需籌措財源、編列預算即可取得公共設施用地,完成公共建設。(3)開發商投資土地房屋建設能創造利潤。
為達到完全自償甚至有開發盈餘之目標,則須吸引當地及其他鄉鎮居民願意來此都市新環境定居或投資,以此都市為榮並廣為宣傳,於無形中提高了土地開發價值及收益。而如何利用該都市之歷史文化、名稱圖騰及產業等特色,規劃設計優質都市新環境,提升都市意象及形象,則為極其重要課題。
本文藉由本公司所規劃設計之北部某一市鎮都市計畫區段徵收工程為例,探討於都市更新工程中─以土木工程為例,如何利用該市鎮之特色,提升都市意象及形象,以期各位先進於相關工程規劃設計中,多一種思考選擇。
二、課題探討及對策研擬
1.課題探討:因都市更新工程之開發經費甚多、開發時期稍長且牽涉甚廣(政府機關、開發商及人民等),其中業主(即政府機關人員)時常關切之重要問題即為「如何在有限之經費財源內,於相關之都市更新工程中溶入一些作為,提升都市意象及形象,創造簡單清楚、有特色之優質都市新環境,吸引人們願意來此定居或投資,提高土地開發價值及收益?」。
2.對策研擬:本案例之土木工程部份,除施設基本的整地、道路交通、排水、污水、公用管線及景觀綠美化等基本公共工程外,經業主要求,須考量於有限之經費財源內,利用該市鎮之歷史文化、名稱圖騰及產業等特色,規劃設計簡單清楚、有特色之工程,提升都市意象及形象。
經研擬後於本案例相關土木工程中,採取了幾項經濟實用之對策如下:
(1)規劃設計有該市鎮意象之景觀橋

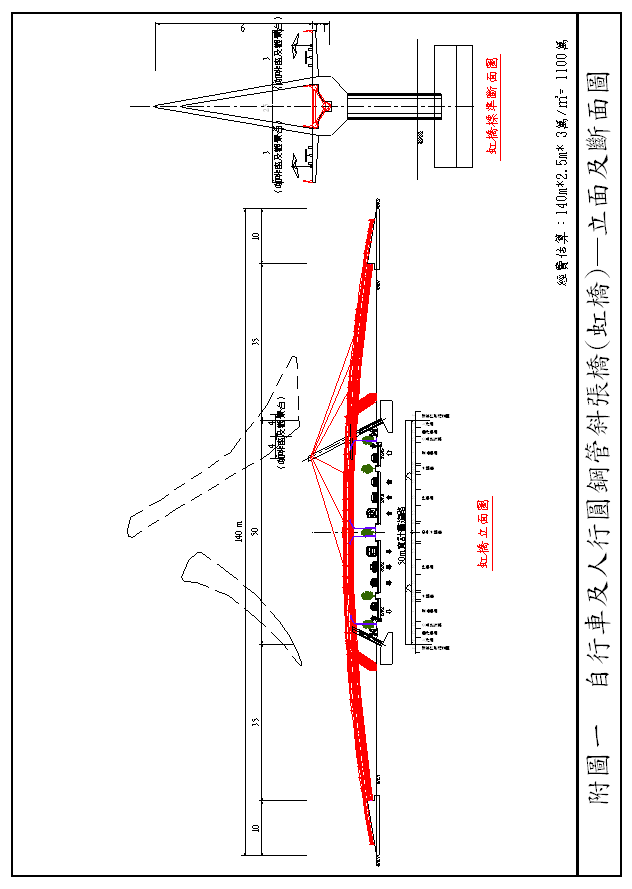

如附圖一所示,於跨越
其鋼拱造型簡捷美觀可變化,其優美之長虹弧線,視覺上有愉悅舒適諧和安定之作用,以結構造型搭配燈光可形成地標景觀。
有關本案例之八字型圓鋼管斜張景觀橋設計及施工之探討,限於篇幅僅就其重要部份概述如第三章所示。

(2)規劃設計有該市鎮意象之河川排水橋
如附圖二所示,本計畫區內有二條河川恰成八字型,於該河川沿岸計畫興建數座河川排水橋,以聯絡整治後該河川兩岸道路交通之用,考量該市鎮名稱圖騰後,橋名依序取為忠、孝、仁、愛、信、義、和、平橋,以突顯該市鎮名稱意象,好記又印象深刻。
(3)規劃設計有該市鎮意象之自行車及人行專用道

如附圖三所示,於計畫區內將二條河川沿岸加以整治,並把周邊綠帶結合並串聯廣場及學校,設置自行車及人行專用道,形成一個自行車及人行專用道網,以增加本區遊憩性及方便性。考量該市鎮名稱圖騰,該專用道網採環狀「8」字型,另於沿線設置八座休憩公園,依序取為忠、孝、仁、愛、信、義、和、平園,以突顯該市鎮名稱意象,好記又印象深刻。
三、八字型圓鋼管斜張景觀橋設計及施工
3.1.分析設計考量要點
限於篇幅僅就重要部份概述如下:
1.結構模式如附圖四所示,本工程結構係以有限元素法分析,利用SAP結構分析程式建立3D立體之構架系統模式,上構圓鋼管梁及預力鋼索以鋼材構架元素模擬,下構塔柱以鋼筋混凝土構架元素模擬,版式基礎以鋼筋混凝土構架元素模擬,考量各項載重情況及載重組合進行結構桿件力分析計算及斷面設計,選取臨界斷面設計值為最後設計結果。
2.各項載重:(1)靜載重,除一般結構體靜載重外,另考慮管線附掛載重:依實際附掛重量計算,至少,式中,Zd:設計地表水平加速度係數;C:工址正規化水平加速度反應譜係數;W:橋梁設計單位全部靜載重;Z:工址水平加速度係數,Z=0.23(桃園縣,地震乙區);I:用途係數,I=1.2;
:起始降伏地震力放大倍數(鋼筋混凝土墩柱為1.65,鋼構墩柱為1.7);Fu:結構系統地震力折減係數。(6)施工載重,於施工過程中可能發生之額外應力,或因結構系統之改變所導致之彎矩重分配,均予以考量。

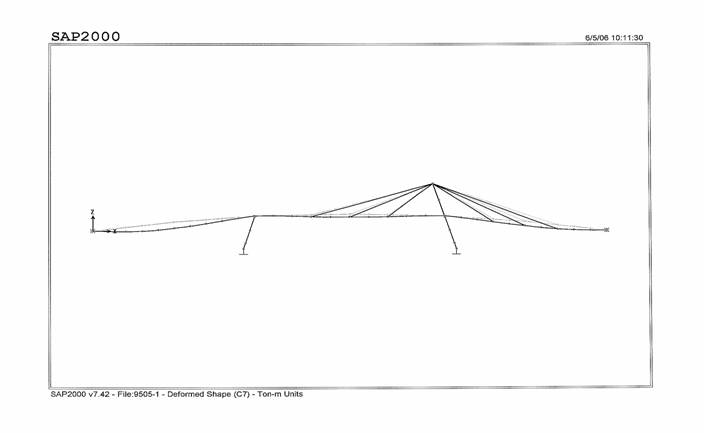

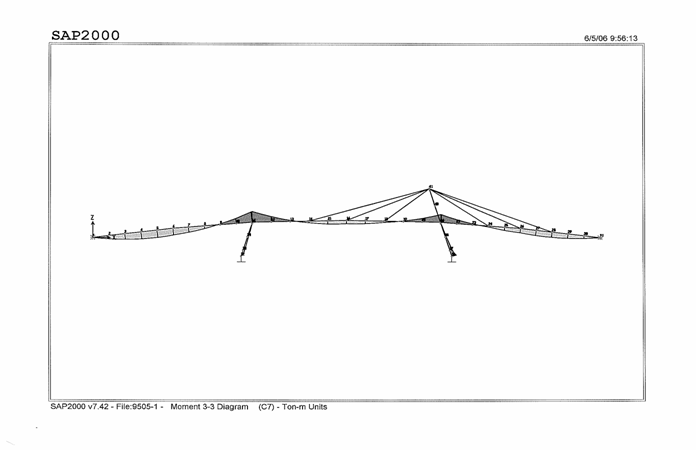

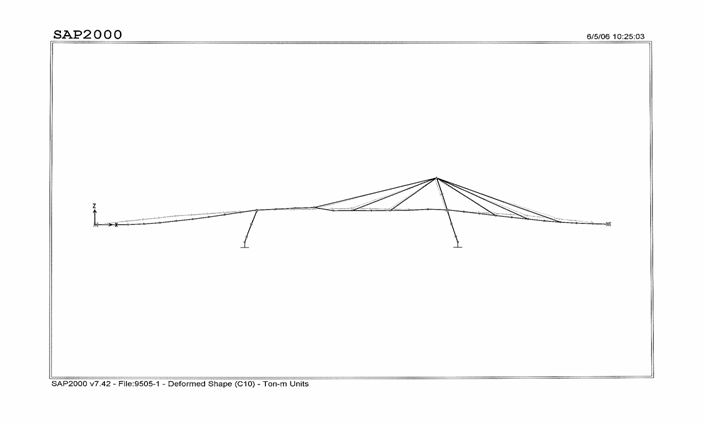

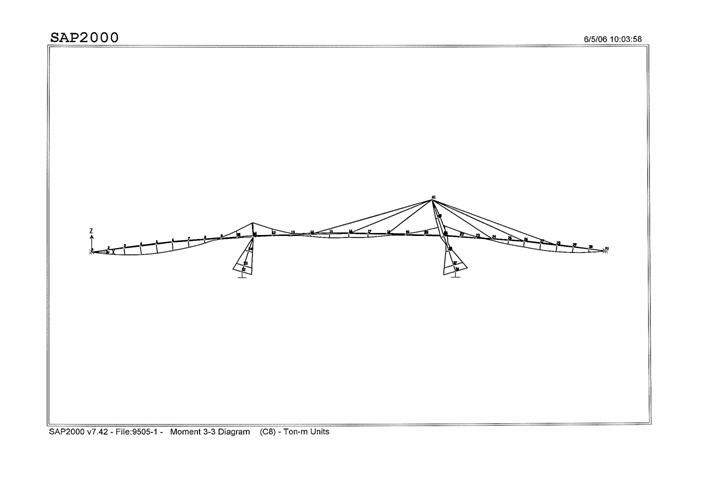

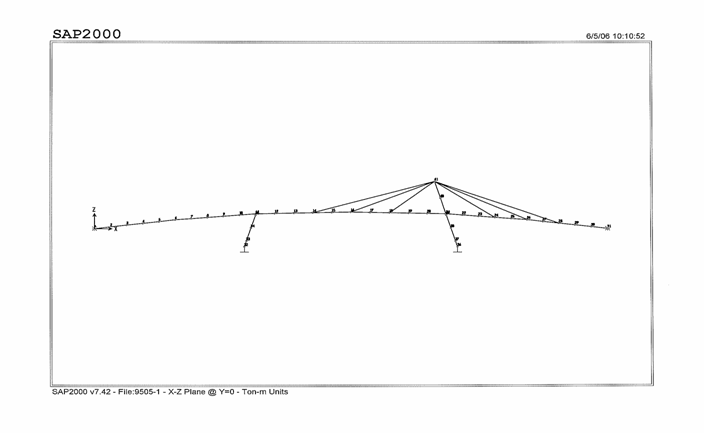

3.分析結果概要:結構模式分析結果概要如附圖五~八所示。
利用結構模式分析結果再作下列設計或檢核:
1.彎矩設計或檢核:由結構模式分析所得彎矩力依據「AISC-ASD」以[工作應力法]設計或檢核,推算得彎矩型鋼斷面尺寸。其中梁彎矩應力fb須小於容許彎矩應力Fb。
2.剪力設計或檢核:同上,由結構模式分析所得剪力推算得剪力型鋼斷面尺寸。其中梁剪力應力fv須小於容許剪力應力Fv。
3.預力鋼索拉力及變位分析設計:同上,由結構模式分析所得預力鋼索拉力及變位,推算得預力鋼索斷面尺寸及上構鋼梁之預拱量,以作為施工時施拉預力及上構鋼梁佈設位置之依據。其中預力鋼索拉力應力ft須小於容許拉力應力Ft=Fs’/FS,安全係數FS須≧2.5(斜張橋,道路橋示方書);Fs’:預力鋼索破裂極限強度(19,000kg/c㎡)。
3.1.3下構鋼筋混凝土塔柱分析及設計
依據部頒「橋樑耐震設計規範」,橋樑須作韌性分析設計,利用結構模式分析結果作下列設計:
1.彎矩設計:由結構模式分析所得彎矩力依據「ACI 318-95」及「混凝土工程設計規範與解說(土木401-90)」以[強度應力法]設計,推算得彎矩鋼筋。
2.剪力設計:剪力鋼筋設計須依據部頒「橋樑耐震設計規範」4.2及5.2節規定檢討。(1)由塔柱產生塑絞後引致之塑絞剪力Vp及地表加速度為ZIg時之彈性分析剪力Vu’,取二者之小值推算得剪力鋼筋。(2)於塔柱底塑絞區應配置圍束鋼筋,須依據部頒「橋樑耐震設計規範」5.2.4及5.2.5節規定檢討。
3.1.4版式基礎分析及設計
須依據「橋樑耐震設計規範」,由塔柱產生塑絞後引致之基礎力及地表加速度為ZIg時之彈性分析力,取二者之小值推算得基礎底之彎矩、剪力及垂直力,作下列設計或檢核:
1.彎矩設計:依據「ACI
318-95」及「混凝土工程設計規範與解說(土木401-90)」以[強度應力法]設計,推算得彎矩鋼筋。
2.剪力檢核:同上,以[強度應力法]檢核剪力。
3.基礎底面地盤垂直承載力檢核:基礎底面地盤之容許垂直承載力Qa=Qu/FS須大於淨垂直外力Q’,其中Qu=(c Nc Fc+γ2 Df Nq
Fq+0.5 γ1 B Nr Fr);安全係數FS,常時須≧3;地震時建議須≧1.2。
4.基礎滑動檢核:版式基礎容許滑動抵抗力Pa=Pu/FS須大於滑動外力P,其中Pu為基礎版底面之摩擦阻力Rf與基礎版前側之側向抵抗力Rp。Rf= Q’tanδ+A Ca;Rp= B h σp;安全係數FS,常時須≧1.5;地震時建議須≧1.2。
5.基礎傾覆檢核:版式基礎容許傾覆抵抗力Mr=Mru/FS須大於傾覆外力M,其中安全係數FS,常時須≧2;地震時建議須≧1.5;或於常時其基礎版受壓接觸面積應不小於3/4基礎面積,於地震時其基礎版受壓接觸面積應不小於1/2基礎面積。
3.2施工考量要點
其主要施工步驟為:(1)架設臨時支撐及施工鋼架,依設計高程(考量預拱量),組裝鋼梁構件。(2)裝設預力鋼索,依第一階段設計拉力施加鋼索預力,以平衡第一階段之鋼梁構件自重,此時可拆除臨時支撐及施工鋼架。(3)施設橋面版、護欄及其他雜項工程。(4)依第二階段設計拉力調整鋼索預力,以平衡第二階段之力,並檢核構件高程。
四、結論
(1)一件都市更新開發案是否可行,其關鍵在於經費財源是否充裕,即土地開發收益,能夠支付開發成本,以完全自償甚至有開發盈餘為最佳,除應用「價值工程」於規劃設計中,以減少浪費外,積極之作法即是提升都市意象及形象,創造簡單清楚、有特色之優質都市新環境,吸引人們願意來此定居或投資,提高土地開發價值及收益。
(2)筆者有機會於所服務公司,在本都市更新工程案例之土木工程部份,除實施「價值工程」於整地、道路交通、排水、污水、公用管線及景觀綠美化等基本公共工程之規劃設計中,達到減少浪費效果外,並考量該市鎮歷史文化、名稱圖騰及產業等特色,規劃設計一些提升都市意象及形象之作為,相信對提高土地開發價值及收益應有所助益的,且經由經費分析評估,其所增加成本遠低於土地開發所增加之收益。
(3)感謝幾位同事幫忙及指導才得以完成,藉由此篇幅將相關之規劃設計心得介紹,以期各位先進於都市更新開發案中多一種思考選擇。
附圖四─結構模式 附圖四─結構模式
附圖五─長時變位
附圖六─地震時變位
附圖七─長時彎矩
附圖八─地震時彎矩
