淺談高鐵土建工程之品質保證/品質管制(QA/QC)

鄭進南 技師

一、前言

台灣高速鐵路()公司(簡稱高鐵)日前於台北福華飯店舉辦了一場名為〝土建工程設計與興建/台灣高鐵之經驗〞研討會,慶祝高鐵土建工程完工,並有集結經驗傳承將來的味道,但因高鐵正處於是否準時通車(預計9410)之敏感時刻,故未大張旗鼓廣告宣傳,僅邀少數相關政府單位(如高鐵局)、設計顧問公司(如亞新)JV之設計施工審查顧問公司(如林同棪)、施工廠商(如長鴻營造)及高鐵之設計施工審查顧問公司(IREG)等約150人與會。

由於高鐵土建工程金額約2000億,工期約4年,不論在進度、安衛、品質等各方面均能達到預期的目標,可說是相當成功的案例(以第二高速公路為例,同樣規模的工程,政府機構可能要十年以上才能完工),且主講人均為實際負責人,因此研討會內容相當精采,可惜因時間關係,對QA/QC細節部分著墨不多,筆者曾有緣由母公司(亞新)借調某標擔任品保經理(QAM),從事實際操作兩年,對與傳統公共工程大不相同之高鐵QA/QC系統印象深刻,願藉貴刊之一角略抒己見,以為補遺,文內亦就高鐵與傳統公共工程做法進行比較,如有對相關單位冒犯不敬之處,亦屬個人淺見,文責自負,並請海涵。

二、背景介紹

高鐵將全長345公里之土建工程分為12標,每標由國際知名廠商與本地廠商聯合承攬(簡稱JV)JV負責設計與施工(簡稱統包)JV並出錢請獨立審查顧問公司(CICE)負責設計,施工之審查。高鐵則聘請獨立審查/獨立工地查核顧問公司(ICE/ISE)負責審查JV提報之設計及赴工地審查施工,高鐵另聘獨立認證及查證機構(IV&V)負責認證,關係如圖一所示:

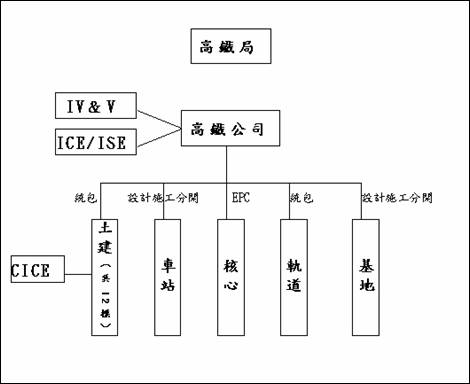

圖一 高鐵土建工程相關單位之關係

決標前的過程有廠商資格審查、招標文件準備、邀標、評估收到文件、議價及決標,重點為:1.總價承包(非最低價承包)2.JV負全部設計、施工、品質、安衛等責任(統包)3.嚴格限制工期展延(可掌握工期)4.里程碑計價(非依數量表BOQ)

JV工地主要人員為所長、副所長、安衛經理、品保經理、設計經理、設計品保經理、施工品管經理、介面協調經理、合約經理、公關經理、施工經理、環境協調經理、測量隊長、財務、行政人員,其中安衛、品保與所長屬同一位階均直接向JV委員會(JV Board)報告及負責,除上述品保、設計品保、施工品管經理外,合約第八冊品保篇規定尚有主導監工員(Lead Inspector)、材料技術員(Material Technician)及監造人員(Staffing Level),顯示高鐵將傳統之監造人員交由JV的品保/品管部門執行來監督施工部門。

相對JV主要人員,高鐵駐地辦公室亦設置對口人員如駐地辦公室主任、副主任、契約經理、安衛顧問、品保工程師、時程控制工程師、設計審查工程師、介面協調工程師、材料工程師、區段工程師、測量隊,值得注意的是高鐵並未設有監造工程師,基本上已反映了高鐵將退居第二線,全部設計施工之成敗由JV負責。

三、高鐵統包及ISO品管模式與傳統公共工程發包及三級品管模式之比較

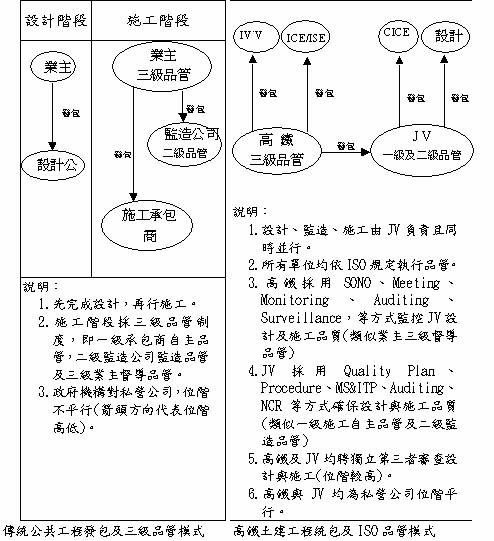

圖二為兩者之比較,值得一提的是高鐵與JV是顧客與產品製造商的關係位階平行,非如傳統公共工程業主及監造單位較施工廠商的位階高。

圖二 高鐵統包及ISO品管模式與傳統公共工程發包及三級品管模式之比較

四、ISO品管

ISO9001(2000年版)對品質管理系統流程圖解模式如圖三,通過高鐵之實際運作如圖四。

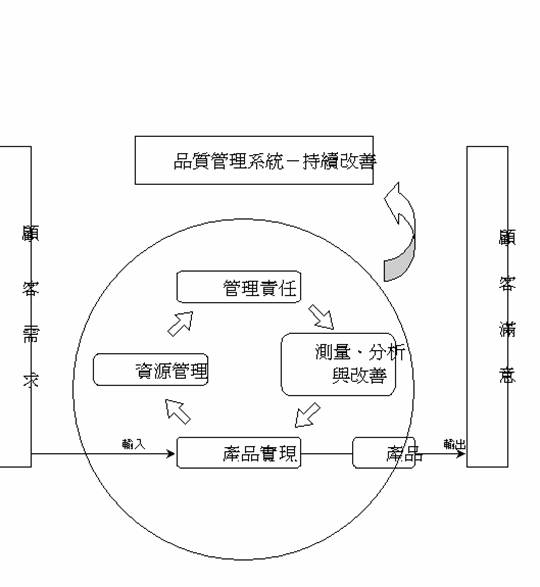

圖三 ISO 9001(2000)品質管理系統流程模式








文字方塊: 高鐵及IV&V驗收

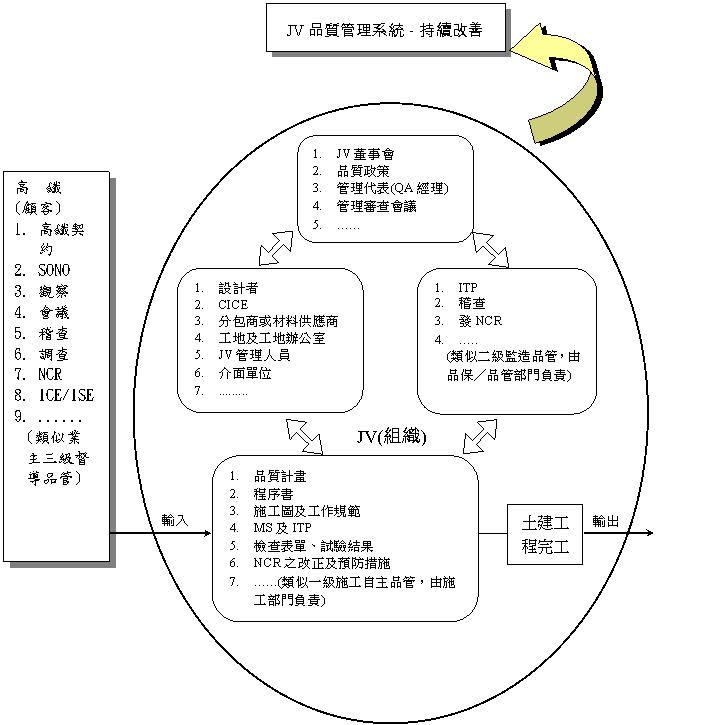

圖四 高鐵及JVISO 9001(2000)品質管理系統運作模式



五、高鐵如何掌控工程品質

高鐵跳脫傳統公共工程以監造方式掌控品質,改以ISO顧客身分,以觀察者之角度平等對待JV,但仍握有數項法寶以掌控品質即是:1.合約,2.不反對聲明(SONO)3.觀察,4.會議,5.稽查及不合格品紀錄(NCR),6.調查,7.高鐵顧問ICE/ISE8.材料工程師之參與,分述如下:

合約:共25冊不詳述,其中第八冊為品保,第十冊為施工規範,第九冊為設計規範。

不反對聲明(Statement of No Objection)簡稱SONO:高鐵刻意不用〝批准〞兩字,表示最終責任仍在JV,有許多文件需要高鐵的SONO,否則JV無法進行下一步行動,包括:1.決定性設計、最終設計、竣工設計之圖說及計算書,2.不合格品紀錄(NCR),3.材料送審資料,4.設計變更,5.重要分包商,6.品質及安衛計劃書,7.操作及養護手冊。高鐵利用SONO來掌控品質,許多分包商、材料供應商、NCR之改正措施等。拿不到SONO就無法啟動下一步或結案,逼得JV必須妥協讓步。

觀察:高鐵工地工程師以旁觀者角度主要是紀錄JV做了些什麼,不會阻擋JV的施工,但如發現有缺失時,會發信要求JV品保/品管部門對施工部門發NCR,與傳統公共工程缺失沒有改善,監工沒有同意前,絕對不能進行下一步動作(如打混凝土)完全不同。

會議:高鐵每月與JV舉行進度、施工、品保、安衛、商務、材料、設計會議其中除了進度會議雙方所有主管均需到場外,其餘會議均由雙方各相關主管召開即可,會議是隔著長方形會議桌相對而坐,由高鐵逐項發問,JV回答,因此主導權在JV,高鐵作紀錄送JV參考辦理,每項議題均需高鐵主管滿意方能結案,否則留待下次會議再討論,同一議題會在不同會議中出現,因此老闆很多,往往有一人一把號各吹各的調的情形,JV必須提出周全應對方案使每一主管滿意方可,但不論如何JV與高鐵是平起平坐,感覺上受到尊重,此與傳統公共工程業主與承商或監造與承商之會議大不相同,一般情形是業主高坐ㄇ型會議桌之頂端,由承商報告後,業主指示或裁決,會議內容則涵蓋所有相關議題與會人員,如遇與己不相干之議題只能旁聽枯等,主席權力很大但事情都是要承商去做,責任由承商負擔,權責往往不相符,高鐵不同性質的會議由不同主管負責召開,符合〝尊重專業〞且〝有效率〞,人人均可發言,與傳統公共工程〝官大學問大〞一言堂的情形不同。





1.稽查(Audit)及不合格品紀錄(NCR):依ISO的做法,稽查的目的在發覺JV的做法是否有違施工計劃書(MS)、檢驗及試驗計劃(ITP)、圖說、品質計劃書、程序書等之內容,即檢查JV是否寫到做到,如有則以觀察(Observation)、要求缺失改正(CAR)或不合格品紀錄(NCR)紀錄之,JV收到稽查報告後對NCR要提出改善及預防措施,並獲高鐵SONO才能結案,高鐵也會一直追蹤(follow-up)直到結案,值得一提的是NCR若未結案則相關的里程碑無法計價,因此JV均盡全力設法將NCR結案,高鐵對JV的稽查約每月2次,從設計即開始,一直到施工及竣工文件,全系統稽查(Full System Audit)則每年一次,其餘均為主題稽查(Theme Audit)藉由不斷的稽查找出瑕疵,進而改善,對品質的穩定確有效果。

2.調查(Surveillance):高鐵對某些特殊事情會進行專案調查,尤其是材料,調查結果如屬品質問題,也會發文要求JVNCR

ICE/ISE:高鐵聘請獨立審查/獨立工地查核顧問公司IREG.其工作內容為:(1)審查JV的品質計劃書,(2)審查JV的設計進度計劃書,(3)審查JV的工作規範,(4)稽查JV的設計及設計品管程序,(5)審查JV的設計成果,(6)工地施工稽查,(7)重點檢查試驗室及設備,(8)觀察介面活動情形,(9)審查竣工圖及文件,其中直接影響施工品質的是工地施工稽查,其特點是不同的專家包括地質(基樁)、混凝土、鋼橋、盤式支撐及試驗室、預鑄胸牆、控制室、預力、排水…等,隨著工程的進度以密集方式(每月24次,每次12)至工地,由JV品保經理陪同至工地發現與MSITP圖說、工作規範不符之處,再回到辦公室召集相關JV負責工程師詢問發覺真相,並說明不符之處再發NCR,因為有面對面溝通過,JV工程師都能信服,因此也樂於改善缺失(NCR)IREG密集的稽查累積的效果就是JV無法預作準備,不得不保持一定的施工品質水準,有IREG的參與,與對業主提供了工程品質的信心。

4.材料工程師:土建工程其實是將各種材料在現場組合而成的一種工作,材料合格工程品質已好了一半以上,因此高鐵設有傳統公共工程罕見的材料工程師專管材料,其工作為主持材料月會、審查ITP、審查JV提報之材料申請、審查試驗結果及稽查試驗室、材料供應商等,以稽查而言,除了施工前的材料驗廠外,材料供應期間每36月尚需至材料生產廠稽查是否依ISO程序生產,依筆者的觀察,高鐵材料工程師完全是獨立運作,不受外界影響,其決定連高鐵駐地主任也需尊重,傳統公共工程材料檢驗由承包商品管工程師負責,其位階一般均在品管經理之下,只負責取樣試驗的工作,如有試驗不合格時,尚需為大局著想,配合長官的指示善後,缺乏獨立運作的空間。開工初期也有驗廠、驗成品的規定,但多限於廠商硬體的檢查,對其如何操作的軟體過程較少檢查規定。

六、JV如何確保設計及施工品質

JV作為ISO的組織(Organization)一方,依1994年版有20項做法,如品質計畫書、程序書、品質政策、NCR、施工計畫(MS)檢驗及試驗計畫(ITP)、品質紀錄、稽查等,其運作如圖四所示,其中由JV內部之品保/品管部門監督施工部門的工作,好比左手管右手,在初期是非常不習慣的,但是高鐵一再要求JV品保/品管部門對施工部門就不符合規定做法發NCR,且大力支持品保/品管部門,不開NCR都不行,才慢慢習慣自己人對付自己人的做法,這與傳統公共工程承商的品管部門與施工部門一起應付業主或監造單位的心態與做法是完全不同的,其他的品保/品管做法如下:

1.品質計畫書、程序書、施工計畫(Method Statement,簡稱MS)、檢驗及試驗計畫(Inspection and Testing Plan簡稱ITP)、表單:JV採用ISO的管理模式要準備4階的文件,最高階為品質計畫書、次為程序書、再次為MSITP、最後是表單,前兩階是屬QA,後兩階屬QC,非常清楚與傳統公共工程之施工計畫書與品管計畫書將QA/QC混在一起大不相同,雖然ISO90012000年版已取消QA的用語,但四階文件依然存在,品質計畫書包括品管政策、原則說明及對ISO90011994年版內20項規定的做法,程序書則將此做法具體說明,例如文件管控程序書、組織程序書、細設程序書、MS如何準備程序書、ITP如何準備程序書、變更設計程序書等,這些文件的準備由JVQA部門負責,修正次數不多,MSITPJV施工部門與品管部門共同完成,工地每一個施工項目都必須有,且不斷的修正,以筆者負責的某標而言,從鑽探開始、基樁、模板、鋼筋、澆製混凝土、養護、修補、保護層量測、預力、盤式支撐等等大大小小約80幾本MSITP,其特點是隨著施工的進行,JV需不斷的修正MSITP以符合現況,有些MS修正七、八次,到完工後還在修正,與傳統公共工程施工及品管計畫書偏重開工前的核定而輕忽事中及事後的修正大不相同,另外高鐵強調ITPITP可說是控制施工品管的精華內容,包括施工流程、含工程可繼續進行的觀察點、及需暫停的取樣點或試驗點、試驗項目、頻率、方法及其依據規範、試驗結果及其依據規範…等全部列在一張表格內,表單由JV自行設計及修正,表單內每一空欄都必須填寫,與工地有關的更必須在現場填寫稍髒亂無妨,工程師簽名以示負責,以事後電腦列印乾淨的表單交差反而不行,高鐵強調現場的真實紀錄,而非傳統公共工程常有為應付上級做檢查事後整理的表單。

2.設計者(Designer):高鐵規定各標依需要分為許多設計單元(Design Unit),每一單元又分為決定性設計(DD)、中間設計(ID)、最終設計(FD)三階段及施工圖繪製(每階段均有),為了爭取時效採行邊設計邊施工之方式,亦即DDSONO後即可開始打樁施工,IDCICE簽認後即可開始下構施工,FDSONO後即可開始上構施工,因為每一設計單元都必須送JV(含介面單位)CICETHSRCICE審查,其意見由設計者回覆並修正,過程非常繁複有時各方意見不一時,尚需居中協調,為此高鐵特別規定JV需設置設計品保經理,以掌控此一流程,避免最後設計尚未完成但已完成設計部分議題尚未結案,現場又已施工,難以補救之情形。

3.JV的獨立審查顧問公司(CICE):高鐵規定JV必須聘請獨立審查顧問,對設計及施工進行簽認,包括:(1)就設計之成果進行第三者獨立計算。(2)審查設計之合理性、正確性、施工可行性、經濟性。(3)對主要臨時結構物(如鷹架模板)進行審查並至現場簽認。(4)對品質計畫書、工作規範、變更設計、材料規格、及NCR結案方式進行審查及簽認,為維持其獨立性,高鐵要求CICE不得與設計公司有任何關係,需向JV委員會及高鐵駐地主任報告,就高鐵言,CICE是品保/品管的主要及重要把關者,絕對有正面的幫助,但對JV而言多一道關卡就是多一個意見,CICE到底是〝麻煩製造者〞或是〝麻煩消除者〞或僅僅是〝背書者〞,這可能要case by case來決定了。

4.稽查:又分為JV品保部門對內部其他部門的稽查,及JV對協力廠商及材料供應商的稽查,進行稽查時高鐵相關人員作為觀察者,JV並要求有ISO認證的材料供應商,必須對其原料供應商進行稽查,此時JV及高鐵人為則作為觀察者列席,稽查都依ISO的規定,事前發函(附檢查表)告知受稽者,稽查當日有開閉幕式、詢問、參觀、缺失討論、紀錄、發NCR內含觀察點、或缺失改善點(CAR),受稽者則需函覆缺失改善方案及執行結果送稽查者,以供結案之用,稽查者有時尚需追蹤受稽者是否確實改進缺失,以便結案。

在傳統公共工程當中,業主或業主委託的監造顧問公司負責監造,因此若施工結果發現有瑕疵,業主及監造公司可能需負監造不力之責任,因此對發現缺失非常緊張,在大部分情況下都要求承包商處理,盡量避免白紙黑字紀錄,如無法避免,處理原則也是〝大事化小,小事化無〞避免日後上級長官追究責任,這種〝隱惡〞的做法,與高鐵要求JV必須以稽查方式自行偵錯發NCR,再自行善後改進的做法是完全不同的。

5.工作規範:高鐵在合約內訂有施工規範(Contruction Specification),這是最少及最基本的規定,JV必須據此發展工作規範(Work Specification)送高鐵SONO,在建立過程中JV可根據實際的情形,檢附已知文獻變更其內容,變更規範在傳統公共工程中是非常困難之事,幾乎不可能,但在高鐵雖然困難卻有可能,另外施工規範中未規範材料規範之處,高鐵要求JV自行制定,送高鐵SONO後即可,與傳統公共工程規範由業主解釋,遺漏處由業主補充之做法也是不同。

6.實體模型試做:高鐵合約規定,在某項永久工程施工前,必須先行以1:1全尺寸進行模型試做,例如預力穿線、灌漿、墩柱、盤式支撐等,藉由模擬試作中找出設計及施工的盲點加以檢討改進,甚至再試,盤式支撐底部灌漿的試做,達數十次之多,即為一例,避免以永久結構物為試作之對象,保證初期的施工品質,在傳統的公共工程中鮮少有實體試做的規定。

7.試驗室:高鐵合約規定所有材料試驗均需送民間有中華民國試驗室認證體系(CNLA)認證合格的試驗室進行試驗,特殊試驗或CNLA試驗室沒有做的項目才送至其他學術獲政府機構試驗,這種以民間試驗室為主,公家試驗室為輔的做法也是與大部分傳統公共工程相反的,高鐵強調完成品依ISO規定必須驗證(Verification),因此許多試驗都是國內僅見的,例如混凝土修補完成要進行〝非破壞性試驗〞、混凝土至鋼筋間的保護層厚度要量測試驗、預力錨頭全部穿線試拉試驗、盤式支承原型試驗…等,試驗項目配合JV自訂規範,幾乎是開放的,相信國內CNLA試驗室藉著高鐵工程也大大提昇了眼界。

8.變更設計:由設計蛻變為實體在施工中一定會遇到困難,需要變更設計來解決,在傳統的公共工程,變更設計是高難度的文書作業程序,冗長且繁複,常有現場已完成但文書作業還在進行的情形,公務員先斬後奏會有違法之虞,但在高鐵土建工程因為JV負責設計與施工,變更設計相對的容易的多,最快的時候設計者、CICE、高鐵工程師齊至工地現場會勘,決定大方向2~3星期內即可完成SONO程序,這是傳統公共工程不敢想像的事,如此也可減少因變更設計,暫停施工造成品質不佳的情形,但如變更設計係由高鐵提出,牽涉工期與計價則另當別論。

9.保證與保固:傳統公共工程完工驗收後保固期最多13年,保固期滿查無缺失發還承商保固金工程就結束了,但在高鐵有多項保證:(1)JV保證,(2)JV之母公司對工程的保證,(3)CICE保證,(4)設計者保證,(5)履約保證金,(6)JV重要分包商的保證。

此外合約中對材料的服務年限亦有規定,例如結構物為100年,盤式支撐60等,合約中明訂缺失改正期為實質完工證明發出後1年,及缺失發現期為商業運轉5年內或實質完工證明發出後15年,JV均需負責善後,另重要材料亦直接要求廠商開具保證書,如鋼橋油漆25年、伸縮縫35年、盤式支承防鏽25等,高鐵加重JV及材料製造商的責任也確保施工及材料品質必須優良,值得傳統公共工程參考。

10.混凝土修補:混凝土施工過程中難免有瑕疵,如蜂窩、表面水痕、撞傷、表面刮傷、裂紋、預力滑線、保護層不足…等,都需要修補,高鐵把修補視為大事一件辦理,要先有修補MSITP,修改達九次之多,時間長達一年,修補材料要採用國際名牌有信譽之產品、工人要訓練、要有模擬試做,CICE要簽證,要有修補紀錄,修補完要有驗證試驗,重要修補處尚需專案撰寫修補報告且因有修補處,可能是未來最需要養護處,故在操作及養護手冊內列有專章,高鐵重視修補代表對品質的要求。

11.操作及養護手冊:高鐵合約規定JV需提報操作及養護手冊,內容包括:進出工地動線、安全與衛生、定期/特殊檢查及養護頻率時程表、修補人力、材料、程序及特殊工具、維修人員資格、訓練及能力要求、禁止養護作業進行之情形,零件之設計即更換期限、零件至首次養護之年限、竣工圖總表、施工設計細部圖、檢查表、特殊設備(如盤式支承)製造廠商之保證書及檢查紀錄,完工時測量紀錄(含橋墩沉陷紀錄)共分12章,涵蓋所有基樁、墩柱、大樑排水(含地面及橋樑)、伸縮縫、盤式支承、鋼橋、油漆、土堤修補、建築物…等,為將來之保養人員提供最佳詳實之資料,也是確保品質方式之一,傳統公共工程鮮少有合約規定承商提供此一服務。

七、感想

1.ISO源於製造業,利用設定目標、說()到做到、自作自受(負責)、自我偵錯、不斷改進達到產品維持一定品質,使顧客滿意公司永續經營,但營造業的產品是業主訂做,沒有現成產品可賣,應該是不適用ISO,但ISO2000年版將服務業也納入,營造業當然是服務業,因此也算可適用,但此非重點,而是高鐵成功的運用了ISO2000年版的品質管理系統(見圖四),將高鐵定位為顧客,充分的授權組織(JV)ISO模式運作,亦即以顧客需求(諸如合約、SONO、觀察、會議、稽查調查、NCRICE/ISE…)為輸入,JV則負責管理責任(JV委員會、品質政策、管理代表、管理審查會),資源管理(設計者、CICE、分包商或材料供應商、介面單位),測量分析與改善(稽查、ITPNCR),產品實現(品質計畫書、程序書、MSITP表單、試驗、NCR改正及預防措施),以土建工程如期如質如預算如安全的完工為輸出,達到顧客(高鐵、IV&V驗收)滿意,高鐵土建工程的完工證明高鐵的這套ISO模式做法用在營建業是可行的。

2.傳統公共工程採用公共工程委員會頒布的三級品管模式,即施工廠商一級品管(自主品管),監造公司(或業主)二級品管(監造品管),業主(或上級業主)三級品管(監督品管),用於設計、施工分開發包的工程(詳圖二)行之有年,似乎理所當然沒有爭議,但與高鐵的ISO模式相比,很顯然的可以發現幾乎是完全不同的,三級品管制度不適用於高鐵統包,ISO的二元關係(顧客與組織)可能是更清楚的。

3.ISO是西方社會的產物,它的背後其實是一些很簡單的道理,諸如誠信、平等、尊重、獨立、負責…等,但是到了台灣的營建業,因為競爭激烈,利字掛帥這些道理都變了樣,說一套做一套(不誠信),業主上級對營造廠下級(不平等),業主指示承包商(不尊重),隨便在表單上簽名(不獨立)…等,一籮筐的怪現象發生,猶記公共工程委員會在十餘年前曾大力推動營造廠要ISO認證,但後來也不了了之,高鐵ISO模式證明,有無ISO認證並不重要(高鐵、JV均無ISO認證),是否有依ISO做法實際做到比較重要。

4.就工程品質而言,傳統公共工程之業主對包商基本上是採取〝防弊〞、〝不信任〞的心態,因此〝嚴格監造〞,類似警察抓小偷,大人對小孩的作法,包商則以低價搶標,先拿到工程再說,施工品質則依業主或監造單位把關程度〝彈性調整〞,並未真正落實ISO維持一定品質的作法,高鐵採用〝有條件的放手〞並以伙伴關係對待JV,讓JV以內部自行監造,自行改正的負責機制也同樣的可以完成大型土建工程,值得參考。

5.高鐵土建工程的成功,除了品質上採用ISO模式外,其他諸如邀標、審標、決標方式、合約制定、風險分攤、保險政策、設計與施工並行…等,這些由老外設計的制度都值得探討,這些在日前的研討會中也都有提及,可惜的是以大綱方式,由主講者英文說明,距離太遠,隔了一層,吸收有限,筆者在此呼籲,高鐵公司再辦一次以論文方式發表的中文研討會,相信討論時更為精彩,也為台灣營造業再留下一些文字紀錄。

文字方塊: 顧   顧顧 客   需   求文字方塊: 顧   客   滿   意
